Содержание
Строительство воздушных линий | Электропитающие устройства и линии автоматики, телемеханики и связи
Страница 14 из 106
Проектированию воздушных линий предшествуют изыскание и обследование района строительства. При этом осматривают местность, намечают варианты трассы линий, собирают сведения о метеорологических условиях в районе строительства, о сближении проектируемой линии с линиями электропередачи и электрифицированными железными дорогами и т. п.
На основе проведенных изысканий и технического задания на проектирование разрабатывают проектное задание, состоящее из пояснительной записки, сметно-финансового расчета стоимости строительства и чертежей. После согласования проектного задания со всеми заинтересованными организациями и его утверждения разрабатывают рабочие чертежи, состоящие из детальных чертежей трассы линии с привязкой ее к железной дороге, чертежей нетиповых конструкций вводов в здания, переходов через различные препятствия и т. п.
При выборе трассы следует стремиться к созданию удобств обслуживания воздушной линии, особенно зимой. Поэтому трассу линии целесообразно располагать в полосе отвода по возможности ближе к железнодорожному полотну, что позволяет осматривать линию с движущегося поезда. Такое расположение линии также сокращает длину шлейфов и ответвлений от нее, что удешевляет строительство.
В местах изменения направления трассы линии не следует делать резких ее поворотов с большими вылетами углов, а также избегать значительных изгибов проводов в вертикальной плоскости, на крутых спусках и подъемах.
Запрещается прокладывать трассу ВЛ СЦБ над зданиями с крышами из горючих материалов, над складами с взрыво- и огнеопасными материалами, над деревянными зданиями и цехами заводов, которые выделяют вредные газы.
Для снижения мешающих влияний силовых цепей высоковольтных линий СЦБ на цепи воздушных линий связи рекомендуется располагать эти линии с разных сторон железнодорожного полотна.

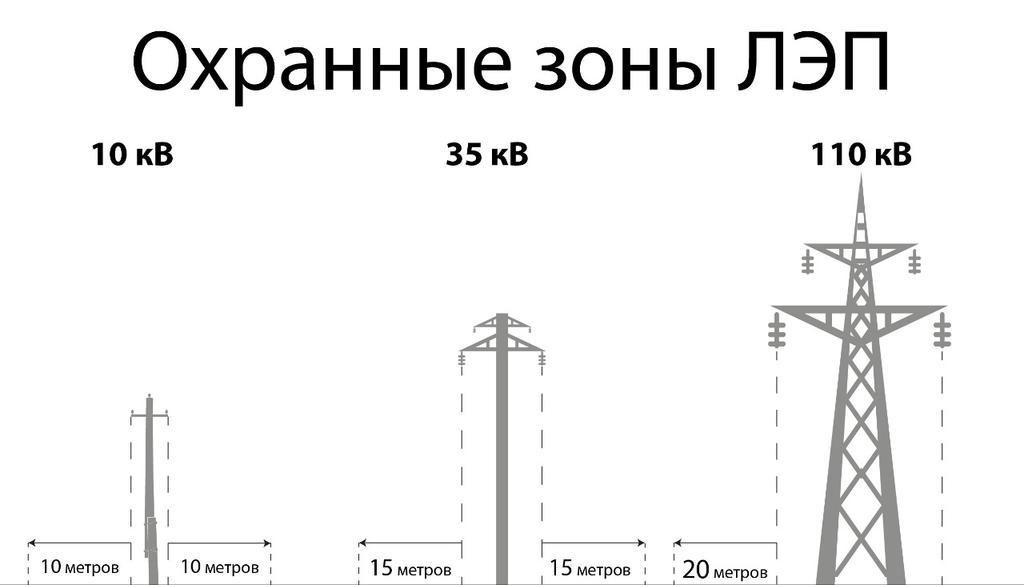

При выборе трассы воздушных линий, а также высоты промежуточных и переходных опор необходимо соблюдать габариты приближения, (рис. 48), т. е. установленные расстояния проводов и других элементов линии от земли, окружающих сооружений, лесонасаждений и т. п.
Рис. 48. Габариты приближения строений воздушных линий связи и проводов ВЛ СЦБ
Рис. 49. Форма ямы для промежуточной опоры (о) и расположение ям вдоль линии (б)
Расстояние от нижнего провода линии связи или сигнального провода высоковольтной линии до поверхности земли на перегонах железных дорог должно быть не менее 2,5 м, на станциях и вдоль автомобильных дорог — 3,0 м, в населенных пунктах — 4,5 м, на железнодорожных переездах и переходах через автомобильные дороги — 5,5 м, а при пересечении железнодорожного полотна и электрифицированных железных дорог — 7,5 м от уровня головки рельса. Минимальное расстояние от высоковольтных проводов ВЛ СЦБ до земли на перегонах должно быть 6 м, а в населенных пунктах — 7 м. Расстояние по горизонтали от опор линий связи до уровня головки ближайшего рельса железной дороги должно быть не менее 1,3 высоты
надземной части опоры; для опор высоковольтных линий это расстояние на неэлектрифицированных участках железных дорог должно быть не менее высоты надземной части опоры плюс 3 м, а на электрифицированных участках — не менее высоты надземной части опоры плюс 5 м.
При прохождении воздушной линии по лесным массивам и зеленым насаждениям устраивают просеки. Ширина просек зависит от высоты насаждений.
Рытье ям, оснастка и установка опор, подвеска и крепление проводов.
Рытье ям под опоры — одна из трудоемких работ при постройке воздушных линий, поэтому для этого используют механизмы. Если применение механизмов затруднено, то ямы роют вручную, при этом для промежуточных опор, а также для угловых опор с подпорой или оттяжкой ямы имеют форму, показанную на рис. 49, а. На прямых участках линии ямы роют таким образом, чтобы широкой частью они были расположены вдоль линии и их отвесные стенки поочередно были направлены то в одну, то в другую сторону (рис. 49, б). У угловых опор с подпорами и оттяжками отвесная стенка ямы должна быть направлена в сторону тяги проводов, а отвесные стенки двух смежных с угловой промежуточных опор — в сторону, противоположную угловой опоре.
Оснастку опор и траверс, как правило, выполняют на строительных площадках, размещаемых на трассе линии, что дает возможность более широко применять устройства механизации. На траверсе устанавливают и закрепляют штыри и подкосы, а на штыри насаживают изоляторы. Оснастку опор траверсами обычно осуществляют после того, как их развезут по линии.
На высоковольтных линиях СЦБ двойными траверсами оборудуют А-образные, АП-образные опоры и некоторые виды специальных опор.
Опоры устанавливают специальными кранами или другими средствами механизации. Вручную опоры устанавливают только на сильно пересеченной местности, в болотистых местах.
Угловые опоры, оснащенные траверсами или крюками, укрепляют подпорами и оттяжками, а затем подвешивают провода.
После разматывания и вытяжки стальной линейной проволоки ее концы соединяют термитно-муфельной сваркой при помощи спрессованных из термита шашек, в отверстие которых вставляют концы свариваемых проводов, предварительно зажатых в сварочные клещи (рис. 50). После установки на стыке проводов термитной шашки ее поджигают термитной спичкой. Сгорая, шашка развивает температуру более 2000 °С и концы проводов, находящиеся внутри шашки, нагреваются до температуры плавления. При этом сжатие клещей обеспечивает сварку концов проводов.
Медные и биметаллические (сталь — медь) провода линий связи соединяют с помощью медных трубок овального сечения, применяя для этого клупп и ключ (рис. 51). Концы проводов, зачищенные мелкой наждачной бумагой, вводят в трубку 3. Концы трубки зажимают струбцинками клуппа 1 и ключом 2, устанавливаемым в середине трубки, и делают полтора оборота.
На высоковольтных линиях СЦБ концы стальных проводов силовой цепи спаивают (рис. 52). При этом способе концы проводов облуживают, накладывают один на другой и обматывают стальной оцинкованной спаечной проволокой, а затем место соединения нагревают паяльной лампой и пропаивают свинцово-оловянистым припоем.
Рис. 50. Клещи для термитной сварки проводов
Рис. 51. Соединение концов медных и биметаллических проводов
При подвеске проводов провод закрепляют на изоляторе начальной опоры (вводной, кабельной) оконечной вязкой и на протяжении 4—8 пролетов поднимают с земли и укладывают в желобки изоляторов следующих опор.
Рис. 52. Спайка стальных (а) и сталемедных (б) проводов
Затем при помощи блоков, закрепленных к одной из соседних опор, расположенных за участком подвески, провода натягивают до требуемой стрелы провеса и закрепляют вязкой на изоляторах всех опор, на которые он был принят. После закрепления провода на всех опорах его подвешивают в следующих 4—8 пролетах.
Провода регулируют по стрелам их провеса или при помощи динамометра, натягивая провода с усилием, выбранным в зависимости от температуры окружающего воздуха, принятой по таблицам для данного типа линий, длины пролета и диаметра провода.
Стальные провода крепят (вяжут) на изоляторах промежуточных опор воздушных линий связи двумя кусками перевязочной проволоки (рис. 53, а), а на изоляторах угловых опор — одним куском (рис. 53, б).
Рис. 53. Вязка проводов
Рис. 54. Оконечная заделка проводов
Рис. 55. Рессорная вязка проводов на промежуточной (о) и угловой (б) опорах
Оконечную заделку стальных проводов выполняют стальной спаечной оцинкованной проволокой (рис. 54, а), а проводов из цветного металла — при помощи овальных трубочек, которые надевают на провода, а затем закручивают щипцами (рис. 54, б) или аналогично стальным.
В районах, где наблюдается вибрация проводов, для предупреждения их обрыва в местах крепления на изоляторах, вызываемого изношенностью металла, применяют рессорные вязки (рис. 55).
На опорах высоковольтных линий СЦБ с одинарным креплением проводов рессорную вязку проводов выполняют при помощи рессоры в виде скобы, провода располагают на шейке изолятора (рис. 56, а). Рессоры устанавливают на проводах высоковольтной цепи при их двойном подвешивании (рис. 56, б и в).
Крепление и оконечную заделку проводов высоковольтной цепи и сигнальных цепей ВСЛ СЦБ осуществляют так же, как и на воздушных линиях связи. Исключением является то, что боковую вязку на угловых и других опорах выполняют двумя кусками перевязочной проволоки.
На опорах ВЛ СЦБ, установленных на станциях и в населенной местности, а также на транспозиционных и переходных опорах провода высоковольтной цепи закрепляют способом двойного подвешивания. При поперечном расположении изоляторов двойное крепление осуществляют в соответствии с рис. 56, в.
Рис. 56. Рессорная низка высоковольтных проводов
Нумерация опор и установка предупредительных плакатов.
Для удобства эксплуатации опоры линий связи и ВЛ СЦБ нумеруют. На линиях связи опоры нумеруют по усилительным участкам, начиная отсчет от крупной станции к мелкой или с севера на юг и с запада на восток; на ВЛ СЦБ опоры отсчитывают по перегонам по ходу километров железнодорожного пути.
На железнодорожных опорах номера пишут черной масляной краской, а к деревянным опорам, пропитанным заводским способом, прибивают железные листы размером 450 X 100 мм.
На опорах линий связи (рис. 57, а) указывают две последние цифры года установки, а под ними по вертикали пишут порядковый номер опоры. Цифру, обозначающую каждую тысячу опор, наносят только на тех опорах, номер которых оканчивается нулем, а на остальных опорах оставляют свободное место (рис. 57, б). В стыке секций скрещивания над годом установки опоры ставят букву «С» (рис. 57, в).
Верхняя цифра на опоре ВЛ СЦБ (рис. 57, г) показывает порядковый номер опоры, а нижняя — год установки. Кроме этого, на территории населенных пунктов все опоры ВЛ СЦБ должны иметь предупредительные плакаты с надписью «Не трогать — смертельно!».
Рис. 57. Нумерация опор
